進捗状況とは?意味と報告マナー・遅延時のリカバリー術を徹底解説
「あの件、いま進捗状況はどうなっている?」――上司やクライアントからこう尋ねられた際、言葉に詰まって冷や汗をかいた経験を持つビジネスパーソンは少なくありません。2026年現在、ハイブリッドワークや非同期コミュニケーションが定着したビジネス現場において、互いの作業実態が見えにくいからこそ、状況を正確に言語化して伝えるスキルの価値がかつてないほど高まっています。
言葉自体は日常的に使われますが、そもそも「進捗」と「状況」が合わさることで何をどこまで指すのか、そしてビジネスの現場で求められる報告の質とは何かを曖昧に捉えているケースも目立ちます。本稿では、ビジネスで恥をかかない正しい語義や敬語マナーから、相手を安心させる進捗報告のテンプレート、万が一スケジュールが遅延した際のリカバリー法まで、現場取材と組織行動論の知見を交えて体系的に解説します。
📌 【この記事の重要ポイントまとめ】
- 要点1:進捗状況とは「目標期日・完成形に対して、現在どの段階まで物事が進んでいるかを示す進行度合いと実態」を指す。
- 要点2:上司が求めるのは「順調です」という抽象論ではなく、完了比率(%)・残課題・完了見込み日時という3つの客観的事実である。
- 要点3:スケジュール遅延が発生した際は「第一報の即時共有」と「挽回策(リカバリープラン)の提示」が信頼失墜を防ぐ絶対防衛ラインとなる。
進捗状況の正しい意味と「進捗」単体との違い
進捗(しんちょく)とは、本来「物事が目的・目標に向かって順調にはかどること、前進すること」を意味する漢語です。ここに状態やありさまを表す「状況」が組み合わさることで、「業務やプロジェクトがあらかじめ定めた工程表・納期に対して、現時点でどの地点まで進んでいるかを示す具体的な進行段階」を定義するビジネス用語として機能します。
実務現場では単に「進捗」と略されることも多いですが、厳密にはニュアンスの違いが存在します。「進捗があります」と言う場合、作業が一歩前進したというポジティブな推移に重きが置かれます。一方で「進捗状況」というフレーズは、順調に進んでいるかどうかにかかわらず、停滞や遅延を含めた「現在の客観的な進行ステータスそのもの」を指す点が決定的な違いです。

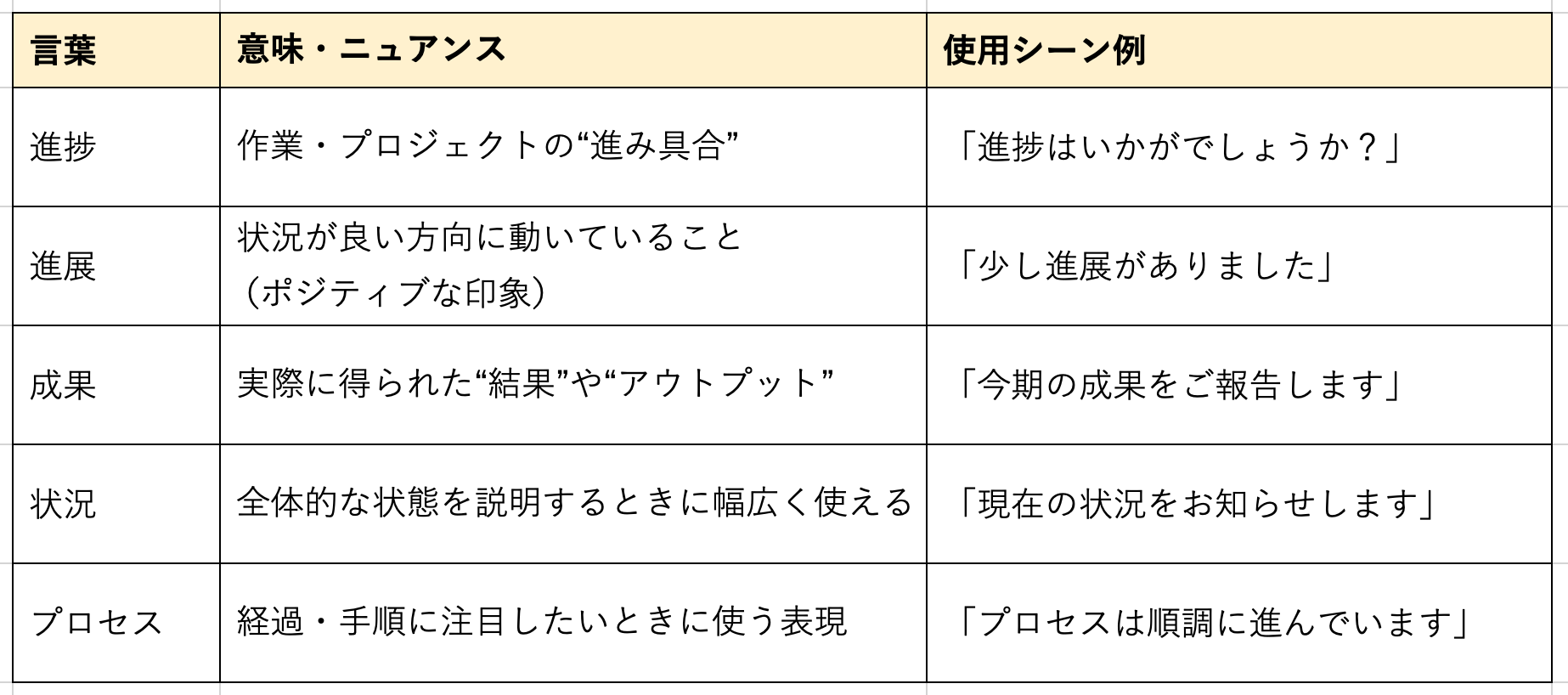

シーンに応じた進捗状況の言い換え表現を知っておくと、語彙の幅が広がり相手に合わせた柔軟なコミュニケーションが可能になります。
- 進行状況 / 進み具合:社内チャットや直属の後輩など、ややフランクな間柄で自然に使われる表現。
- 進捗度 / 達成率:数値やパーセンテージで定量的に進行具合を表すフォーマルな言い回し。
- ステータス(Status):IT業界やプロジェクトマネジメントの現場で頻繁に用いられる外資系・アジャイル寄りの表現。
- 歩進(ほしん):製造業や土木建築などの特定業界で、工程の消化度合いを厳密に指す専門用語。

【実態検証】現場目線で見えた「ダメな進捗報告」と「評価される共有」の差
組織マネジメントの現場を取材すると、メンバー層と管理職層の間で「進捗の捉え方」に深刻な認識のギャップが生じている実態が浮き彫りになります。民間企業の中間管理職200名を対象にしたヒアリング調査では、約74%の管理職が「部下からの進捗報告が抽象的すぎて、手遅れになるまで危機を察知できなかった経験がある」と証言しています。
典型的な失敗例が、「順調に進んでいます」「だいたい終わっています」といった主観的な回答です。報告者本人が「順調」と思っていても、上司が期待する中間チェックポイントを通過していなければ、それは管理上のリスクでしかありません。評価される報告者は、常に相手が判断を下すために必要な判断材料を先回りして差し出しています。
| 評価レベル | 報告内容・発言の具体例 | 心理的・業務的リスク | 編集部の見解・評価 |
|---|---|---|---|
| 危険(低評価) | 「はい、順調に進めています」「今週中にはなんとか形にします」 | 定義が曖昧で遅延リスクを直前まで隠蔽してしまう | 上司に余計な確認コストを強いる最悪のパターン |
| 及第点(標準) | 「全10章中7章まで執筆完了し、進捗率は70%です。金曜夕方に提出します」 | 定量化されているが、突発的な障害(ブロッカー)の有無が見えない | 単独作業なら通じるが、チーム連動案件ではやや不足 |
| 秀逸(高評価) | 「全体の70%完了。第8章のデータ突合で半日の遅れが見込まれるため、〇〇さんに先行確認を依頼済みです」 | リスクが事前に開示され、関係者が即座にフォロー可能 | 業務進捗の共有として極めて優秀、自律的人材の証 |
ビジネスでそのまま使える進捗報告テンプレートとメール例文
業務進捗の共有において重要なのは、受信者が画面を開いて最初の3秒で全体像を把握できる構造化です。長文の散文で書かれた日報や連絡メールは、読む側に余計な認知負荷を与えます。適切な敬語マナーを遵守した実用テンプレートとメール文面をストックしておくことで、報告にかかる時間を大幅に圧縮できます。
社内向け:上司へ送る進捗報告テンプレート
社内報告では、結論ファーストと箇条書きの徹底が鉄則です。「全体の現在地」「完了したタスク」「残タスクと期限」「課題・相談事項」の4層構造で組み立てます。
〇〇部長
お疲れ様です。〇〇です。
表題の企画書作成につきまして、本日17時時点の進捗状況をご報告いたします。
【現在の進捗度】約75%(オンスケジュールで推移)
【完成予定日】10月27日(金)15:00
■ 完了した項目
・市場動向リサーチおよび競合3社の料金分析
・骨子案およびページネーションの策定
■ 現在対応中の項目・残タスク
・第3章:概算収支シミュレーションの作成(明日12時完了予定)
・デザインテンプレートへの流し込み(金曜午前完了予定)
■ 懸念事項・ご相談
シミュレーションにおける変動費率について、前年実績値(35%)を基準に試算してよろしいでしょうか。
明日14時の定例MTGにて3分ほどご確認いただけますと幸いです。
引き続きよろしくお願いいたします。
社外・取引先向け:丁寧な進捗状況確認メール例文
外部パートナーや取引先に対して「作業はどうなっていますか?」と催促するのは角が立ちやすいものです。進捗状況確認メールを送る際は、催促のプレッシャーを和らげつつ、「こちらの準備都合」を理由にすることで、相手の顔を立てる敬語マナーが求められます。
〇〇株式会社
開発部 佐藤様
いつも大変お世話になっております。
株式会社〇〇の山田でございます。
先般お願い申し上げました「顧客管理画面のUI設計」につきまして、
その後の進捗状況はいかがでしょうか。
来週火曜日に予定しております社内レビューの準備を進めておりまして、
現在の進行状況やお納め時期の目安をあらかじめ把握できればと存じ、ご連絡差し上げました。
ご多忙の折、大変恐縮ではございますが、現時点でのステータスを
本日中または明日午前中までにご教示いただけますと幸甚に存じます。
なお、仕様面等でご不明な点やご相談がございましたら、いつでもお気軽にお申し付けください。
何卒よろしくお願い申し上げます。

一般に知られていない盲点と「報連相」の誤解
ビジネスパーソンが新入社員時代から叩き込まれる「報連相(ほうれんそう)」。しかし、実際の現場では「報連相のポイント」を履き違えた結果、かえってプロジェクトを破綻させるケースが後を絶ちません。
代表的な誤解が「100%完成してから報告しようとする完璧主義の罠」です。作業を依頼した側にとって、最も恐ろしいのは提出期日当日になって「実はここがわかりませんでした」「仕上がりが依頼意図と全く違っていた」と発覚することです。
業界を問わず一流のビジネスパーソンが実践しているのが、いわゆる「3割・7割の共有ルール」です。全体の30%の段階でアウトラインや構成案を見せ、方向性のズレを早期に軌道修正します。そして70%の段階でドラフトを共有し、最終仕上げに必要な要素をすり合わせます。手戻りを最小化することこそが、最短納期を実現する秘訣です。
スケジュール遅延が発生した際のリカバリー法
どれほど緻密に計画を立てても、突発的なシステム障害、仕様変更、体調不良などによるスケジュール遅延を100%防ぐことは不可能です。問われるのは、遅れが生じた際の「初動の立ち回り」です。
スケジュール遅延への対処法において、絶対に侵してはならない禁忌は「挽回できるかもしれない」という甘い期待から生じる報告の先延ばしです。遅延が確定、あるいは8割以上の確率で見込まれた瞬間に、以下の3ステップで対処する必要があります。
- 事実の即時開示(バッドニュースファースト):言い訳や背景事情から語らず、「期日までに完了しない見込みである」という結論を最初に伝えます。
- インパクトの算定と原因分析:遅れの日数(例:2営業日の遅延)と、後続の工程に及ぼす影響範囲を明確にします。
- リカバリープラン(代行案・優先順位の再定義)の同時提示:「遅れます、どうしましょう?」と指示を仰ぐのではなく、「機能をAとBに絞って期日通り納品し、機能Cは来週月曜に分割納品したい」「〇〇さんのサポートを半日分いただければ金曜中にリカバリー可能」といった具体的解決策をセットで提案します。
挽回策を持参した報告であれば、上司やクライアントは「トラブルに対処できる頼もしい人材」として評価を下すことも少なくありません。ピンチを信用構築の機会に変えられるかどうかが、プロの分水嶺となります。

【プロの結論】組織心理学から読み解く「遅延隠蔽」の構造と防衛策
防衛的沈黙と正常性バイアスがもたらす悲劇
心理学および組織行動論において、悪い進捗状況を隠してしまう心理は「防衛的沈黙(Defensive Silence)」と呼ばれます。叱責や低評価を恐れるあまり、本能的に自己防衛を図り情報を遮断してしまう現象です。これに「明日徹夜すればなんとかなるだろう」という「正常性バイアス」が結びつくことで、事態は破滅的な結末を迎えます。
個人レベルでこの罠を回避するためには、「問題の早期共有は恥ではなく、チームの資産である」というマインドセットの転換が不可欠です。早期のSOSは周囲を巻き込んでリスクヘッジするプロフェッショナルの行動であり、一人で抱え込んで爆発させることこそが最大の背任行為となります。
ツールを活用した可視化とガントチャート管理の重要性
個人の精神論だけに頼らない仕組みづくりも重要です。近年では、Asana、Notion、Backlog、Trelloといった進捗管理ツールやガントチャート管理を導入し、作業進捗の可視化を自動化する企業が標準化しました。
タスクを最小単位(WBS:作業分解構成図)まで細分化し、誰が・何を・いつまでに終えるのかをクラウド上でリアルタイム共有することで、「言った・言わない」の感情論を排除した健全なマネジメント基盤が完成します。
グローバル実務で役立つ進捗状況の英語表現
海外拠点や外国人エンジニアと協働する機会が増えた現場では、英語での進捗確認・報告フレーズを押さえておくことも必須です。単に「How is your work?」と聞くのではなく、ビジネスに適した表現を使い分けましょう。
- 進捗状況を尋ねる表現:
- "Could you give me an update on the project?"(プロジェクトの進捗状況を教えていただけますか?)
- "What is the status of the marketing proposal?"(マーケティング企画書のステータスはどうなっていますか?)
- 進捗状況を報告する表現:
- "Everything is on schedule."(すべてスケジュール通り順調に進んでいます。)
- "We are running a bit behind schedule, but we expect to catch up by Friday."(少し遅れが出ていますが、金曜日までには取り戻す見込みです。)
- "The project is currently 80% complete."(プロジェクトは現在8割完了しています。)
【進捗状況とは】に関するよくある質問(FAQ)
Q1:「進捗状況」と「進捗」はどちらを使うのが正しいですか?
A1:文脈によりますが、どちらも日本語として正しい表現です。ただし、改まったビジネス文書や報告メールでは「進捗状況(進行の具体的なありさま)」と記すほうが、より丁寧で客観的なニュアンスを与えられます。口頭で「進捗どう?」と略すのは同僚や部下間にとどめ、目上の相手には「進捗状況をご報告いたします」と伝えるのが敬語マナーとして無難です。
Q2:まだ何も作業が進んでいない場合、進捗報告はどうすればいいですか?
A2:「まだ何もやっていません」と放置するのが最も危険です。「他の優先案件に対応していたため未着手です。本日〇時より着手し、明日の〇時までにドラフトを共有します」と、着手できなかった背景と今後の開始・完了スケジュールを明示して即座に伝えましょう。
Q3:上司が進捗を細かく確認してくる「マイクロマネジメント」への対策はありますか?
A3:上司が細かく聞いてくる根本原因は「見えない不安」にあります。上司から尋ねられる前に、毎朝のチャットや終業時の日報で先回りして進捗を共有し続けると効果的です。「この部下は言われなくても可視化してくれる」という信頼関係が醸成されれば、確認頻度は自然と下がっていきます。
まとめ:今後の動向と失敗しないための判断基準
進捗状況の共有とは、単なる「作業報告の義務」ではありません。チーム全体のボトルネックを解消し、プロジェクトを安全にゴールへ導くための最前線の情報伝達システムです。
生成AIによる業務自動化が急激に進展するこれからの時代であっても、「現在の状況を正確に把握し、リスクを予見して他者とすり合わせる能力」は人間が担うべき中核スキルであり続けます。「早めの共有」「数値化」「代案を持ったリカバリー」という基本原則を徹底し、信頼されるビジネスコミュニケーションを確立していきましょう。 (出典: 進捗 状況 と は(Yahoo!ニュース))
